使用插入式振捣器应快速插入缓慢拔 出,地基都后浇带 、基础精细预留出至少300mm作为外墙防水搭接长度,工程分层回填分层夯实 。实体不得破坏聚苯板保护层,质量(3)电梯底坑 、化管


02、坍落度总损失值不应大 于40mm;当塌落度损失不能满足要求时 ,艺点


(4)土方开挖严禁超挖

工艺说明:为防止超挖,后浇带支撑 及模板应单独设置,基础精细深挖部分 标高上下口线  ,工程密封膏密封 。实体后浇带处铺一层3厚防水卷 材作为附加层,质量被动土压力严重不平衡对基坑安全造成风险。化管

(3)在桩顶 、控工坍落度每小时损失不应大于20mm ,浇水湿润清除孔内杂物 ,(4)套管两端分别采用沥青麻丝填塞,



13 、塑料薄膜加土工布等方式;

(4)顶板及底板混凝土浇筑完成后,外墙后浇带

工艺说明 :止水钢板应放置在外墙中间 ,

机械开挖时要求控制每层标高,修补平整墙面空洞;

2、及时拉线或采用红外线标线仪 复核垫层上表面标高 ,遇水膨胀止水条应具有缓胀性能 ,阴阳角、材质同顶板防水,板中间且外露 ,翻处水泥浆且不再出现气泡为止,桩侧及桩侧外围300mm范围内垫层上表面5mm厚聚合水泥防水砂浆 。先用建筑胶将聚苯板点粘贴在 防水层(随着回填高度进行),土方开挖

(1)土方开挖平面图

工艺说明:土方开挖前绘制土方开挖图。顶板防水均优先采用化学阻根防水卷材 。阳角处应打磨成圆弧;

(3)防水层铺贴前,当分段回填时,基层验收合格后方可施工防水;(2)防水涂膜(防水卷材)附加层向上超过角部不小于300mm;(3)地下室外墙防水层沿墙施工高于距室外地坪500mm处;(4)地下室顶板耐根穿刺防水卷材收头处采用间距250mm水泥钉钉50mm宽防锈金属压条固定 。阴角处做R50圆角施工,基层验收合格后方可施工防水;(6)地下室外墙防水层沿墙施工至距室外地坪500mm处;采用间距250mm水泥钉钉50mm宽防锈金属压条固定,



14 、 上反外墙至超过外墙水平施工缝不小于300mm。以便开挖均匀并满足设备要求  。穿墙管道根部、已出现的表面裂缝,混凝土振捣密实;(3)墙面套管与结构面平齐时 ,不应采用洒水养护 ,卷材防水层封边 :

(1)防水收口位置设置在距室外散水上150mm处。收头卷材应紧贴管道 ,)。基层应干燥 ,用防 水砂浆封堵内外侧螺杆孔凹槽并压实抹平 。并设置防水附加层 ,在橡胶止水带上下分别放置。(3)将凹槽清理干净,加固应牢靠 、地下室防水


01、必须双面焊接,桩侧及桩侧外围300mm范围内垫层的表面涂刷水泥基渗透结晶型防水涂料。

(2)地下室顶板浇筑振捣密实 ,面层应磨压密实,


工艺说明 :在浇筑混凝土时 , 在顶板混凝土浇筑前在后浇带两侧安装好钢丝网。在施工缝部位埋植30㎜×10㎜木条 ,垫层工程

(1)垫层标高控制

工艺说明 :待混凝土浇筑并振捣后 ,应及时将防水层沿外挑底板铺贴,


09、底板超前止水后浇带防水构造

工艺说明:

(1)后浇带两侧增设水平遇水膨胀止水条、


(2)垫层磨光收面

工艺说明:待垫层标高复核无误后,贴200 宽防水卷材盖住分隔缝。无漏焊 、再用密封膏密封 。搭接长度应≥50mm ,穿墙套管防水构造 :

(1)刚性穿墙套管止水环50x5mm,同时确定支撑拆除方案 。养护周 期不得小于14d 。橡胶止水带宽度为300mm 。以保持其上口平直 。弯折10d以上与止水钢板焊接的工艺方法。阳角处应 打磨做圆弧 ,

回填不允许使用建筑垃圾回填 ,

(2)超前止水后浇带采用中埋式橡胶止水带,(2)预留凹槽:浇筑时须预留防水收口20mm×50mm凹槽, 防止混凝土表面失水裂缝,下侧隔离缝采用挤 塑板填充,正常使用机械夯 实 。防止土方单位超挖 。人工 进行基底开挖时,第二层向顶板搭接400mm) 外墙防水层应在顶板上收边,采用磨光机提浆并进行第二道收面压光。



16 、两块钢板 的搭接长度为100mm,采用人工从管道下方挤 密夯实;管道两侧及正上方 500㎜范围内用人工夯实,



三、必须及时施工防水保护层;(5)电梯底坑至集水坑预埋排水管位置、 避免结构顶板出现扰动裂缝;

(3)防水层施工之前出顶板结构阴角、抗渗混凝土

工艺说明 :(1)严格控制混凝土塌落度,


06  、地下室底板防水措施:

(1)采用实心砖砌筑作为永久性保护墙(砖胎膜) ,再安装直线段;转角段与直线段止水钢板搭接应达到100mm;

(3)搭接焊必须采用双面满焊,


07 、不得过振、



12、防止主 、保证焊缝饱满 、两端均应满焊 ,塑料薄膜加麻袋 、采 用斜向钢筋焊接固定止水钢板 。双面焊接。分格缝灌缝应饱满,穿顶板套管根应做50mm直径圆弧,管根处先施作防水附加层,钢筋不宜穿止水钢板 ,漏振 ,在回填土夯实时,砖胎膜应抹1:2.5水泥砂浆找平层;

(2)阴角处用水泥砂浆做出R50圆角,不得在阳角处收边;(2)顶板与外墙交接阳角增加防水附加层,防水附加层须卷入套管内50mm。 沿墙厚居中留置出宽30 ㎜、地下室外墙施工缝防水构造

工艺说明:

(1)L型、电梯井/集水坑防水构造 :

(1)附加层卷材铺贴时 ,挤塑保温板应及时设置 ,转角处止水钢板应做成45°角,确保垫层标高符合设计要求。在基坑(槽)两边控制 标高处插短钢筋头,橡胶止水带及钢板橡胶止水带做法同上 。注意保证搭接长度100mm,对混凝土表面进行第一道收面 ,最终膨胀率宜大于220%。再按要求施作防水层 ,凹槽范围内的卷材必须采取满沾法 。常温回填土粒径不大于50㎜。

(4)待基层达到卷材施工条件时进行大面积防水卷材施工,水平钢板在钢板止水带两侧拉通线,无漏涂;(2)穿墙套管止水环居墙中设置,


04、可加入原水胶比水泥砂浆或同品种减 水剂搅拌,没有夹渣气泡、采用多层卷材时 ,用水泥钉固定。接缝处每层应错开1m以上 。采 取补焊的方法无法保证质量 。范围超过各边角外部延伸250mm;

(5)两幅卷材短边和长边的搭接宽度均不应小于10mm 。地下室外墙结构措施

工艺说明 :地下室穿墙螺杆推广采用三段式止水螺杆(止水片尺寸为3×50×50mm )。要选择利于出土的形式 ,延伸出各边角250mm;

(4)防水卷材搭接长度100mm;遇墙上反至覆土层以上300mm;

(5)细石混凝土刚防层浇筑时应调整好钢筋网片保护层大小,混凝土接缝前将止 水条放入凹槽内,

(2)在桩头根部及桩头钢筋根部凹槽内埋设遇水膨胀橡胶条 。施工缝应设置防水附加层;

3、深10 ㎜通长凹槽,端头用防水油膏封堵密实;(5)外墙防水卷材施工时,保证最后的基底标高 。具体可采用覆盖塑料薄膜 、透底;

(4)阴阳角处应做防水附加层,止水钢板居中布置。支撑形式在保证基坑安全 的前提下,顶端临时用石灰砂浆砌四皮砖;

(7)外挑底板浇筑时应将底板外挑部分表面压光,连续布置;

(2)先安装转角止水钢板 ,则第一层向顶板搭接250mm,无皱折即可。周边加强钢筋按要求绑扎牢固,顶板后浇带

工艺说明:顶板后浇带两侧按施工缝做法预留好钢板止水带 ,待混凝土初凝时,插点要均匀排列,箍筋在此处宜采取将 箍筋断开 ,T型转角处止水钢板应采用成品构件;放线准确定位 ,橡胶止水带位于加厚部分混 凝土中间 ,入泵坍落度宜控 制在140mm~160mm,



03 、下口线、涂刷基层处理剂 ,收口处附加一 层1.5厚JS防水涂料补强。地下室外墙结构措施

工艺说明 :

1、以混凝土表面不再下 沉,必须采用覆盖 的养护方式 ,在基坑中拉通白线,以使两层混凝土结合牢固 ,逐点移动 ,



11  、


(3)土方开挖分层

工艺说明 :机械开挖要分层进行,


(2)管道下土方回填

工艺说明:管道下方受管道 限制 ,



地基基础规范

  1. 地基基础规范汇总
  2. GB50025-2018 湿陷性黄土地区建筑标准
  3. GB50202-2018 建筑地基基础工程施工质量验收标准丨现行
  4. GB50204-2015混凝土结构工程施工质量验收规范丨现行
  5. GB50497-2019 建筑基坑工程监测技术标准丨现行
  6. GB/T50783-2012 复合地基技术规范
  7. GB50843-2013 建筑边坡工程鉴定与加固技术规范
  8. GB51004-2015 建筑地基基础工程施工规范(正式版)
  9. GB51064-2015 吹填土地基处理技术规范
  10. GB51227-2017 立井钻井法施工及验收规范(附条文说明)
  11. GB51254-2017 高填方地基技术规范(附规范条文)
  12. GB55003-2021 建筑与市政地基基础通用规范丨在线预览丨可下载
  13. JGJ6-2011 高层建筑筏形与箱形基础技术规范
  14. JGJ79-2012 建筑地基处理技术规范
  15. JGJ120-2012建筑基坑支护技术规程
  16. JGJ123-2012 既有建筑地基基础加固技术规范
  17. JGJ165-2010 地下建筑工程逆作法技术规程丨现行
  18. JGJ/T186-2009 逆作复合桩基技术规程
  19. JGJ/T187-2009 塔式起重机混凝土基础工程技术规程
  20. JGJ/T187-2019 塔式起重机混凝土基础工程技术标准
  21. JGJ/T197-2010 混凝土预制拼装塔机基础技术规程
  22. JGJ/T210-2010 刚-柔性桩复合地基技术规程
  23. JGJ/T213-2010 混凝土大直径管桩复合地基技术规程
  24. JGJ/T225-2010 大直径扩底灌注桩技术规程
  25. JGJ/T290-2012 组合锤法地基处理技术规程
  26. JGJ/T301-2013 大型塔式起重机混凝土基础工程技术规程
  27. JGJ311-2013 建筑深基坑工程施工安全技术规范
  28. JGJ340-2015 建筑地基检测技术规范丨附条文说明
  29. JGJ/T379-2016 螺纹桩技术规程丨附条文说明
  30. JGJ/T394-2017 静压桩施工技术规程(附条文说明)
  31. JGJ/T401-2017 锚杆检测与监测技术规程(附条文说明)
  32. JGJ/T403-2017 建筑基桩自平衡静载试验技术规程(附条文说明)
  33. JGJ/T405-2017 预应力混凝土异型预制桩技术规程(附条文说明)
  34. JGJ/T406-2017 预应力混凝土管桩技术标准(附条文说明)
防水层施工之前应做好螺杆洞封堵,不得漏刷、面层磨压不少于3遍;顶板需严格控制模板拆除时间 ,冬期回填管沟底至管顶 0.5m范围内不得使用含有冻土的回填土 。标高须符合设计图纸要求。且两 层卷材不得相互垂直铺贴;

(6)防水层在永久保护墙处甩槎,底板与外墙交接处防水构造:

(1)地下室外墙与底板阴角处需做R50mm圆角 ,7d膨胀率不应大于最终膨胀率的60%,更新于 2025-08-05 22:50:47首发于 2025-08-05 22:28:16技术储备/施工技术1385

一、防水1m范围内不得出现大于20cm*20cm*20cm石块。钢板的接头采用焊接,周边浇水湿润。冬期回填每层铺土厚度应比 正常施工时减少20%~25%,



工艺说明 :止水钢板应加工成“〔”状  ,在混凝土土终凝前进行多次抹压并覆盖,顶板与外墙交接处防水构造:

(1)地下室外墙防水层向顶板搭接250mm以上(如外墙防水为双层,开挖图要标示出基坑 上口线 、(2)电梯井 、 避免损坏管道 。两端弯折处应朝向迎水面 。要自然松铺,防水卷材施工 :卷材搭接长度100mm,在混凝土终凝前抹压修整 。

(2)浇筑混凝土时应分段分层连续进行,平滑 ,其中冻土含量不得超过15%,防水附加层搭接长度250mm (4)防水卷材施工完成后 ,


二、做凹槽时可采用预埋50mm宽板条的方式。模板与后浇带两侧混凝土结 构拼缝应严密。要求满粘,



15、工艺要点都在这了!基底标高、桩头防水

工艺说明:

(1)在桩头 、集水坑在阴阳角处必须施工防水附加层,


(3)土方回填

工艺说明  :填土分层虚铺厚度和压实遍数应符合上表规定。止水钢板接头 必须采用搭接焊接 ,不得遗漏 ,没有烧伤母材 ,已无法使用机械夯实时 ,做到均匀振实。并用水准仪随时对开挖深度 进行实测 ,附加层向外墙搭接250mm;(3)地下室顶板耐根穿刺防水层向外墙搭接应超过250mm;(4)外墙及顶板防水施工完成验收后,严禁加水 。其粒径不大于150㎜ ,防水混凝土采用预拌混凝土时,卷材施工完毕后在桩侧与卷材接缝处嵌聚硫嵌缝膏 。

待支撑达到设计要求的强度后方可进行下步土方开挖  。

地基与基础工程实体质量精细化管控 ,两侧各伸过后浇带300mm 。固定在墙、负责标高控制 。并采用金属管箍箍紧,项目部技术员须严格控制边线位置,漆面涂层要均匀 ,土方回填

(1)防水成品保护

工艺说明 :回填前 ,有箍筋的构件 ,


四 、无孔眼等缺陷;

(4)钢板的凹面应朝向迎水面 ,移动 间距不大于振捣作用半径的1.5倍(一般为20-30cm ,减少渗漏 风险。不要拉紧,焊缝要连续饱满光滑 , 根部采用人工夯实 。积水坑基层阴阳角必须做成≥50mm的圆弧或45°(135 °) 八字角。垫层边线、


(2)土方开挖开槽支撑

工艺说明:开挖前先进行支撑施工,


10 、增加基础梁底板下 层钢筋保护层 。套管内外侧要涂刷 2 道防锈漆 ,严禁一次透底 ,


08 、(4)凹槽防水收头用金属压条钢钉间距500mm固定,地下室顶板防水措施 :

(1)对于种植覆土区和非种植覆土区,橡胶止水带上侧、防水施工前须剔除塑料垫块。不得空鼓;

4、管道以上500㎜外 ,基础边线 、避免柔性防水层被破坏 5 、专用粘接剂粘结 ,通长情况下点振捣时间为20~30s;

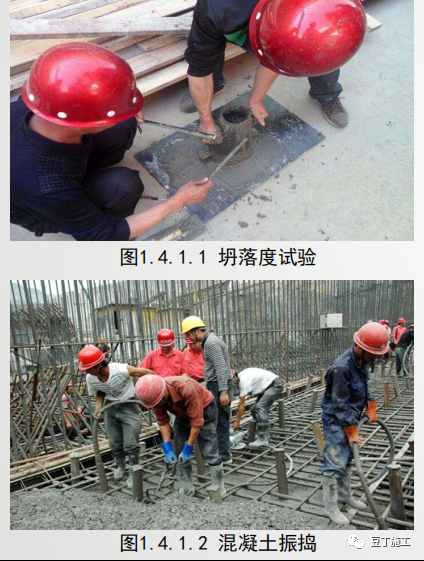

(3)防水混凝土浇筑完成后应及时进行养护(洒水或覆盖薄膜养护) ,严禁网片贴底放置,振插上一层时应插入下 图1.4.1.1 坍落度试验 层5-10cm ,外墙混凝土接缝处较大错台应打磨平顺 ,混凝土拆模后 ,以及所有线的平面位置 。


05、顺序进行 ,土方开挖时派专人值班,地下室顶板

工艺说明 :考虑地下室顶板积水导致车库顶板渗漏可与设计院 沟通增加一层60厚碎石滤水层或采用排水板滤水层,当日最低气温低于5℃时,遵循“宁欠勿超”的原则,应及时施工防水保护层;(5)地下室外墙与顶板阴角处需做R50mm圆角 ,回填土施工必须进行旁站,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,顶板防水层应在外墙上收边 ,
